    园林绿化工程施工方案及技术措施

    根据国家现行的施工及验收规范,质量检验评定标准和有关规程、规定的要求,结合本工程的实际和公司的施工水平,公司工艺标准,保证工程质量,缩短工期,降低工程成本,有效地进行组织施工,指导施工,编写本工程主要分项工程的施工方案。

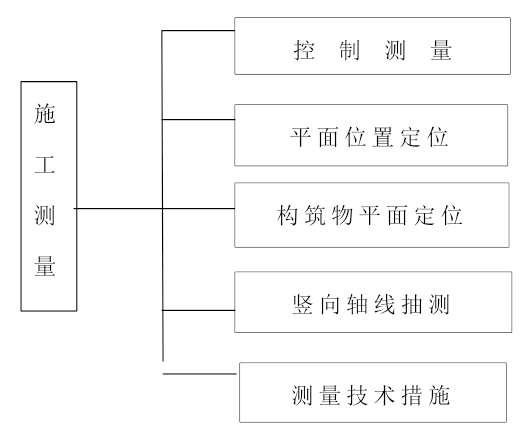

    一、施工测量

    针对工程的特点,…
    订购热线:15250293008
    标签:全部

    园林绿化工程施工方案及技术措施

    根据国家现行的施工及验收规范,质量检验评定标准和有关规程、规定的要求,结合本工程的实际和公司的施工水平,公司工艺标准,保证工程质量,缩短工期,降低工程成本,有效地进行组织施工,指导施工,编写本工程主要分项工程的施工方案。

    一、施工测量

    针对工程的特点,为使施工放样符合设计意图,指导工程施工,确保工程质量,测量工作应采取“先控制后细部,从整体到局部”的程序进行。

    本节主要内容:


    (一)、控制测量

    根据现场地形,环境状况和工程施工的需要,经现场踏勘选点,在适当的地方按一次埋设、长期使用的原则埋设若干个测量控制点,组成一个能满足施工放样、标高传递和沉降观测等多种用途需要的永久性施工测量控制网。

    1、平面控制网

    利用全站仪对控制网中所有布设的控制点进行严密的双向观测,并将他们与附近的国家城市导线点或经规划部门测定可得定位基准点进行联测,使其坐标同为一个系统。

    野外作业观测结束后,对所有观测值进行严密平差计算并获得成果,然后到实地对控制点逐外进行规划调整并精确标定其中心点位。测定后的控制网精度必须满足国家《工程测量技术规范》和工程设计要求。

    2、标高控制网

    以现场附近的国家水准点为引测依据,指定标高控制点。使用不低于S1级紧密水准仪按国家四等水准测量精度要求对标高控制点进行闭合或附合水准路线观测,根据各部分工程施工的需要有的放矢地选择部分安全稳定的控制点兼作标高控制点,使整个平面高程控制网达到既经济合理又实用可靠。

    检核时可利用另外全站仪能直接测定坐标、高程的功能,按三联脚架直接测定控制点的三维坐标。由于控制点要经常使用,为防止被碰动造成测量差错,施工现场应对控制点采取必要的安全保护措施。

    (二)、测量技术措施

    为了及时准确地做好测量工作,保证工程施工的顺利进行,针对本工程特点,我们主要采取如下几个基本措施。

    1、使用经计量检定合格的测量仪器和钢卷尺,并经常对所用的各种测量仪器进行检验校正,以保证质量值传递的准确性。

    2、经常对各种控制点进行必要的复测,发现问题及时采取有效措施。

    3、指派经验丰富的测量人员负责指导现场测量工作。

    4、用于沉降观测的水准点、水准仪和水准尺做到固定使用,并按事先规定的次数。

    5、沉降观测人员做到基本固定,并由专人负责观测、记录和整理成果。

    二、绿化种植施工

    (一)、乔灌木栽植工程我们专业技术施工人员首先应认真研究有关植物材料的不同栽植季节,植物的不同特性,植物与土质的相互关系,以及防止树木植株枯死的相应技术措施。栽植工程属于收尾性质的综合性施工项目,在搞好包括质量管理在内的整个工程管理的同时,一定要保证按期竣工。施工上的主要注意事项如下:

    (1)熟悉设计意图和设计图纸,确认施工现场。

    (2)根据各种条件,编制工程进度表的栽植工程总体计划。

    (3)对树木及使用材料等进行质量管理。

    (4)检查配植作业的结果,搞好施工技术管理。

    在实际施工中,具体按图纸和技术规范操作:

    1、定点、放线

    (1)定点放线使用的工具:钢尺、轻便卷尺、量角器、角规、小木桩、木桩、花杆和绳子。

    (2)位置确定后用木桩等做出明显标志,树丛用白灰线划清范围,线圈内钉上木桩,写明树种、数量、坑(穴)号,然后用目测方法定出单株小点,用灰点标明。

    (3)定点与种植的树种和数量必须符合设计图纸要求。

    (4)树种位置及配置应注意层次,切忌呆板,宜中心高边缘低或呈由高渐低的倾斜林冠线,邻近的几棵不要定成机械的几何图线或一条直线。

    2、地形整理

    对已达到种植土标高要求的地段,不必或少填回填客土,但必须进行地形整理,可采用手工操作。

    尽量清理种植范围内的建筑垃圾、石块、杂草、树根、废弃物等。

    按设计标高翻耕土地深度达到30cm以上,平整场地达到排水顺畅,无低洼积水处。

    对达不到不同植配的种植土厚度的局部地段一要回填,二对底层不透水层应作处理后,方可进行种植。

    3、客土回填

    客土选择土质必须达到种植要求,不应有大于25mm的石块,土壤要求肥沃、疏松、透气、排水性能好。

    微地形造型应达到设计标高要求,降坡要自然,制高点,位置要正确。

    应在客土回填后,造型过程中加入营养土,确保植物生长发育需要养分的充足供给,同时,施好有机底肥,保持土长发育需要养分的充足供给,同时,施好有机底肥,保持土壤的通气性,防止植物移植后“闭气”死亡。

    4、乔、灌木选苗

    品种、规格尺寸应符合设计要求,要求长势旺、无病虫害,无机械损害,无机械损伤,树形端正,根须发达,树干挺直,树冠展开,育苗期内未经翻裁,根须集中在树兜。乔木枝叶茂密,主干挺直,层次清晰,冠形匀称,价格合理,运距短。

    5、种植穴(坑)的挖掘
